二公司小溪塔项目#1机组蒸汽管道吹扫顺利完成

发布日期:2023-12-01 信息来源:二公司 作者:方玲 字号:[ ]

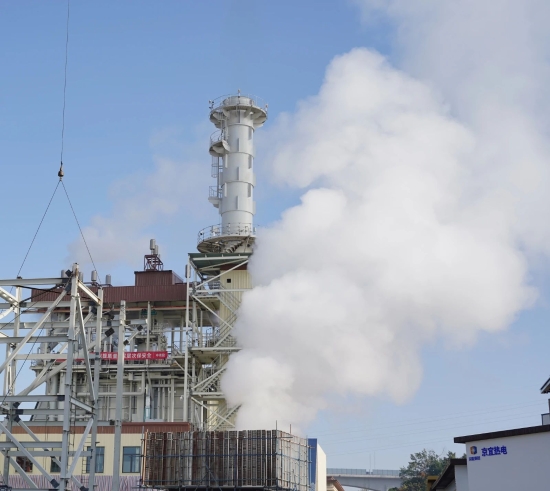

11月29日,二公司承建的小溪塔项目#1机组顺利完成了蒸汽管道吹扫工作,为机组的调试运行奠定了坚实基础。

在吹扫工作开始前,项目部预先策划,邀请业主、总包、监理、调试等单位共同讨论吹管方案,确保各项准备工作保质保量完成。11月26日,项目部组织召开吹管前交底会,明确各专业、部门任务,对吹管现场进行全面安全检查,确认隔离、消防、事故救援等措施落实到位。在吹扫过程中,项目团队严格遵循操作规程,精心组织、合理安排,确保吹扫工作的顺利进行。项目部全程轮班值守现场,全面加强现场检查巡视。经过多轮次的吹扫,蒸汽管道内部的杂质和异物被彻底清除,有效避免了因管道内部残留物对机组运行带来的潜在风险。

此次吹管范围包括余热锅炉侧蒸汽管道及汽轮机侧高压、低压蒸汽管道。管道吹扫工作于11月27日10:20开始试吹,11月29日16:45检验表明靶板上的斑痕粒度指标完全符合规程要求。此次#1号机组蒸汽管道吹扫工作的圆满完成是小溪塔项目的关键性一步,接下来,小溪塔项目将继续发扬项目团队的专业技能和协同合作精神,保持高昂的工作热情和严谨的工作态度,向机组整套启动及72 24小时满负荷试运行挺进,确保工程高质量高标准安全投产。
